Subestación de 3 MVA para planta automotriz
Proveedor Tier 1 del sector automotriz
El problema
La ampliación de la nave duplicaba la carga instalada, pero la acometida existente ya operaba al 92% de su capacidad. El arranque de producción estaba comprometido con fecha fija y sin margen.
Lo que hicimos
Diseñamos una subestación redundante con transferencia entre transformadores que permitió construir sin interrumpir la operación de la nave existente. La energización se ejecutó en dos ventanas de fin de semana.

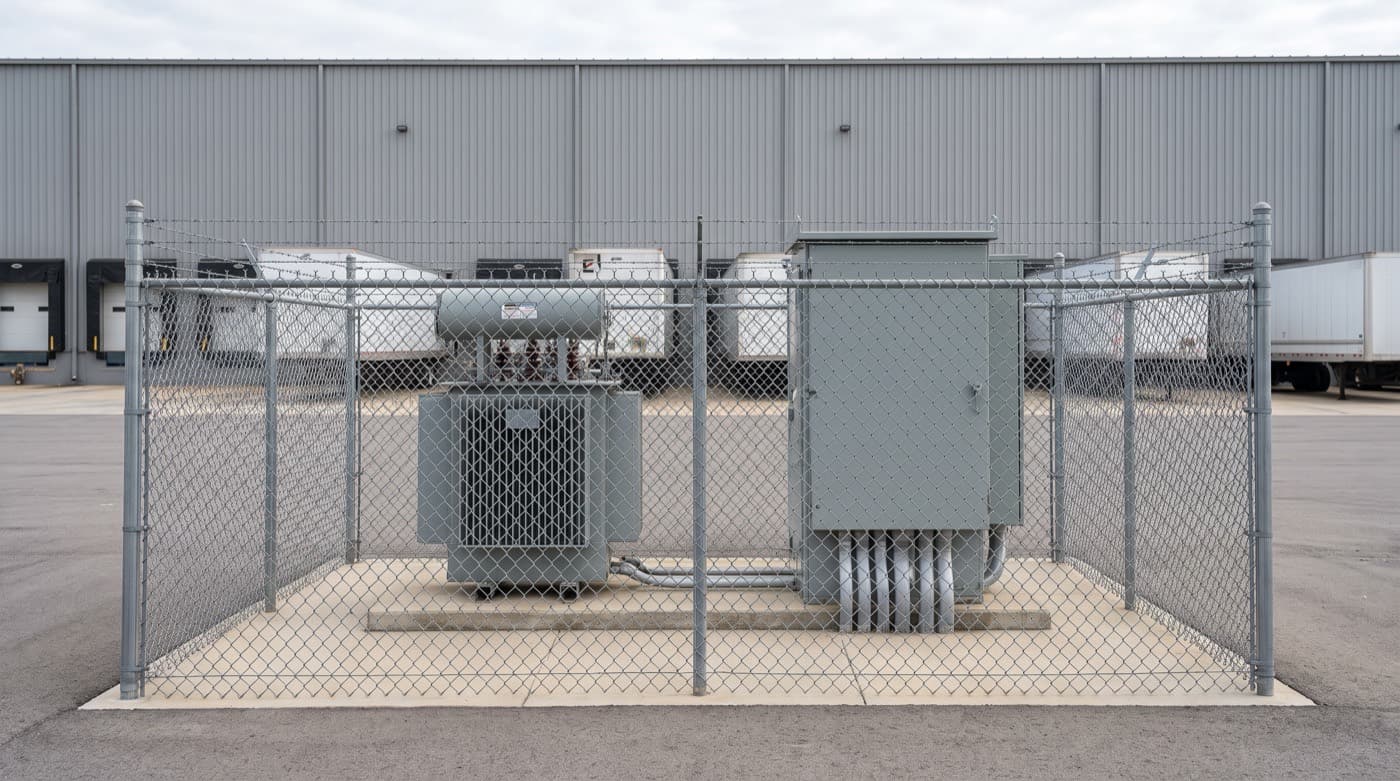

- Subestación compacta 34.5 kV / 480 V
- Dos transformadores de 1,500 kVA en configuración redundante
- Estudio de corto circuito y coordinación de protecciones
- Trámite y contrato de suministro ante CFE
- 0 h
- De paro en la nave existente
- 3 MVA
- Capacidad instalada nueva
- 14 sem
- Del contrato a la energización
